LUKA OTVORENA ZA JAVNI PROMET SANTA MARINA - RIBARSKI DIO
"Građenje građevine infrastrukturne namjene prometnog sustava (pomorski promet), 2. a skupine – Luka otvorena za javni promet - ribarski dio"
Lučka uprava Poreč u prijavila je projekt izgradnje luke otvorene za javni promet Santa Marina – ribarski dio na Natječaj Ministarstva poljoprivrede za dodjelu potpore u okviru mjere „Ribarske luke, iskrcajna mjesta, burze riba i zakloništa“ (NN 119/19, 21/20).

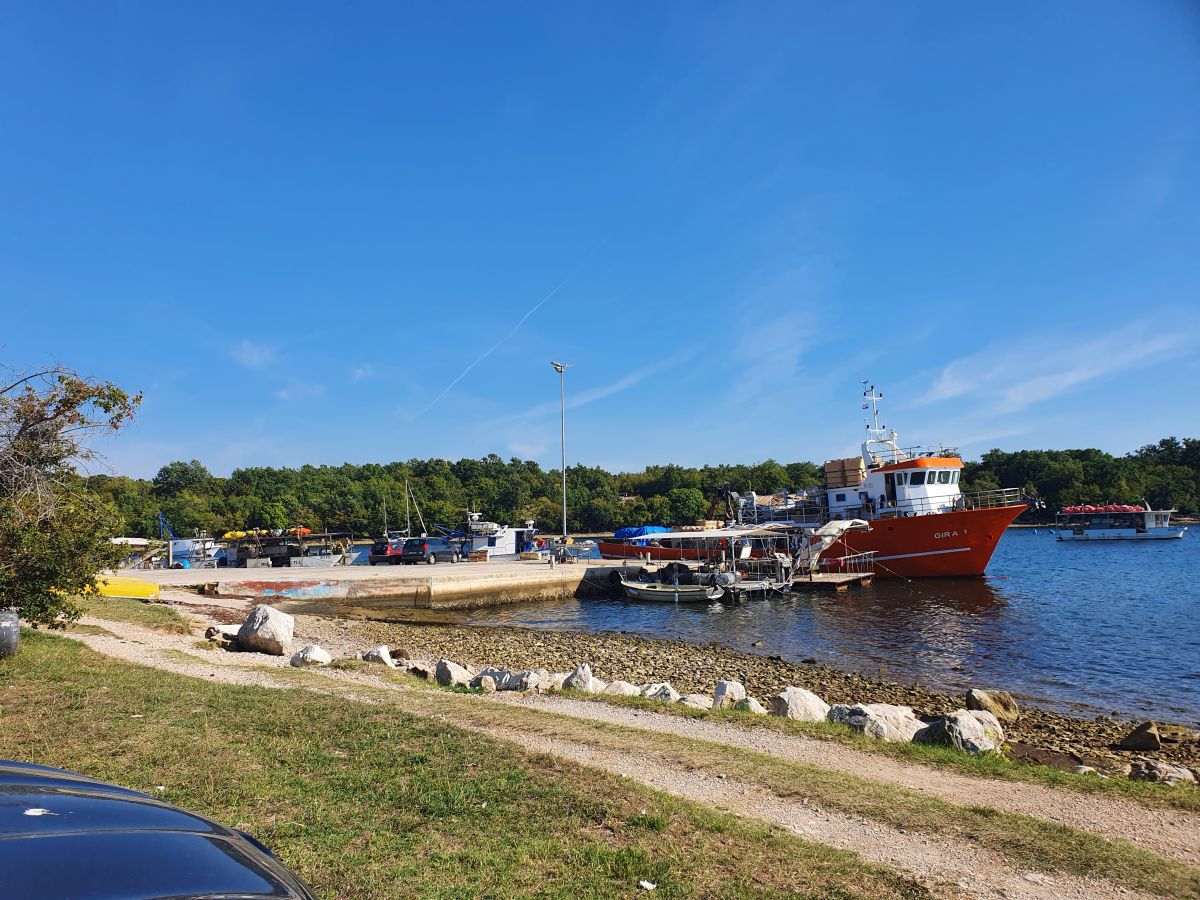

Predložen je projekt koji u stvarnosti služi za prihvat i smještaj ribarskih plovila. Izgradnjom predmetne luke u velikoj će se mjeri dugoročno riješiti i poboljšati prihvat i smještaj ribarskih plovila.
MJERA: I.23./I.24. „Ribarske luke, iskrcajna mjesta, burze riba i zakloništa“
DATUM KANDIDATURE: 30.03.2020. godine
DATUM ODLUKE: početak 2021. godine
ODLUKA O DODJELI SREDSTAVA MINISTARSTVA POLJOPRIVREDE IZ SIJEČNJA, 2021. GODINE:
- = 37.306.866,25 kuna
- 75% iz EU fonda za pomorstvo i ribarstva
- 25% iz Ministarstva poljoprivrede
ODLUKA O IZMJENI ODLUKE O DODJELI SREDSTAVA MINISTARSTVA POLJOPRIVREDE IZ OŽUJKA, 2022. GODINE (po provedenoj javnoj nabavi):
- = 31.621.930,53 kuna
- 75% iz EU fonda za pomorstvo i ribarstva
- 25% iz Ministarstva poljoprivrede
OPIS PROJEKTA: Zahvat u sklopu luke otvorene za javni promet obuhvaća:
- izgradnju lukobrana u ukupnoj dužini od L=176,0 m,
- izgradnju obalnog zida u dužini od L=79,40 m,
- uređenje 37 vezova za brodove različitih duljina,
- formiranje manipulativne površine (platoa) na kopnenom dijelu,
- produbljenje lučkog akvatorija na potrebnu dubinu kako bi se omogućilo sigurno uplovljavanje/isplovljavanje plovila,
- uređenje opskrbe ribarskih plovila vodom i energijom (15 ormarića),
- uređenje zaštite od požara sa 2 nadzemna hidranta na kopnenom dijelu luke i 4 hidrantska ormarića na lukobranu,
- uređenje opreme za skladištenja ulova (hladnjača, ledomat,…)
- uređenje rasvjete, video nadzora područja, ekološkog otoka za odvojeno prikupljanje otpada, postavljanje lučkog svijetla, mornarskih ljestva i urbane opreme (klupe, korita,…).
CILJ PROJEKTA: Provedbom investicije ribari dobivaju novi kvalitetan manevarski prostor za obavljanje svoje djelatnosti. Nadalje, nova infrastruktura koja će se realizirati ovim ulaganjem podignut će efikasnost i kvalitetu aktivnosti ribara te tako ubrzati i poboljšati njihov rad. Osim toga, ovim će se ulaganjem pojačati transportni i izvozni potencijal ribarskog dijela luke Santa Marina.

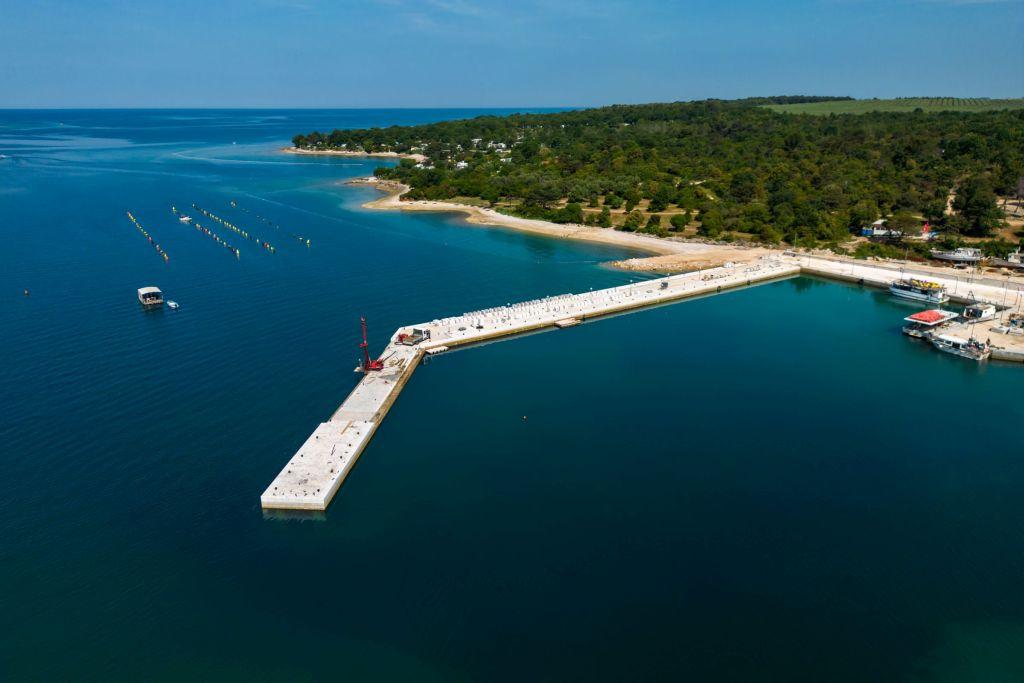

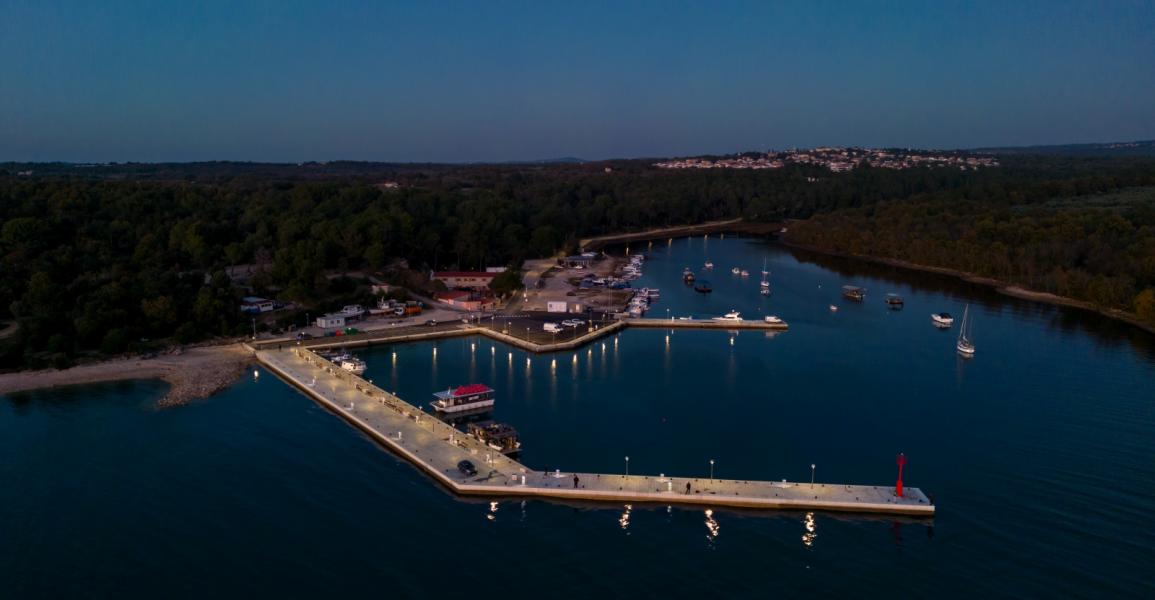

Predloženi projekt uređenja ribarske infrastrukture u luci Santa Marina osim što ribarima donosi novu kvalitetu operativnog rada, u velikoj mjeri dugoročno rješava problem sigurnosti priveza, pristajanja, ukrcaja i iskrcaja ribe, kao i bolje opsluživanje domaćeg stanovništva. Luka Santa Marina, odnosno predmetna investicija planirana je kao jedna od najjačih luka izvoza ribe u Istri.
PROJEKTANT: Flum-ing d.o.o., Žrtava fašizma 2/IV, 51 000 Rijeka, glavni projektant: Miroslav Vujčić, dipl.ing.građ.
IZVOĐAČ RADOVA: zajednica gospodarskih subjekata ADRIAING d.o.o. Koper podružnica Buje, 1. svibnja 4, 52460 Buje i ADRIAING d.o.o. 1. svibnja 4, 52460 Buje
VODITELJ PROJEKTA: Primum-ing d.o.o., Koparska 39, 52100 Pula, voditelj projekta: Filip Banovac, mag. ing. aedif.
STRUČNI NADZOR: Flum-ing d.o.o., Žrtava fašizma 2/IV, 51 000 Rijeka, glavni nadzorni inženjer: Boris Matić, dipl. ing. građ.
INVESTITOR: Lučka uprava Poreč
PROVEDBA PROJEKTA:
Po provedenoj javnoj nabavi, odabran je izvođač radova: zajednica gospodarskih subjekata: ADRIAING d.o.o. Koper podružnica Buje, 1. svibnja 4, 52460 Buje, i ADRIAING d.o.o. 1. svibnja 4, 52460 Buje s kojim je u siječnju 2022. godine sklopljen Ugovor o izvođenju radova.

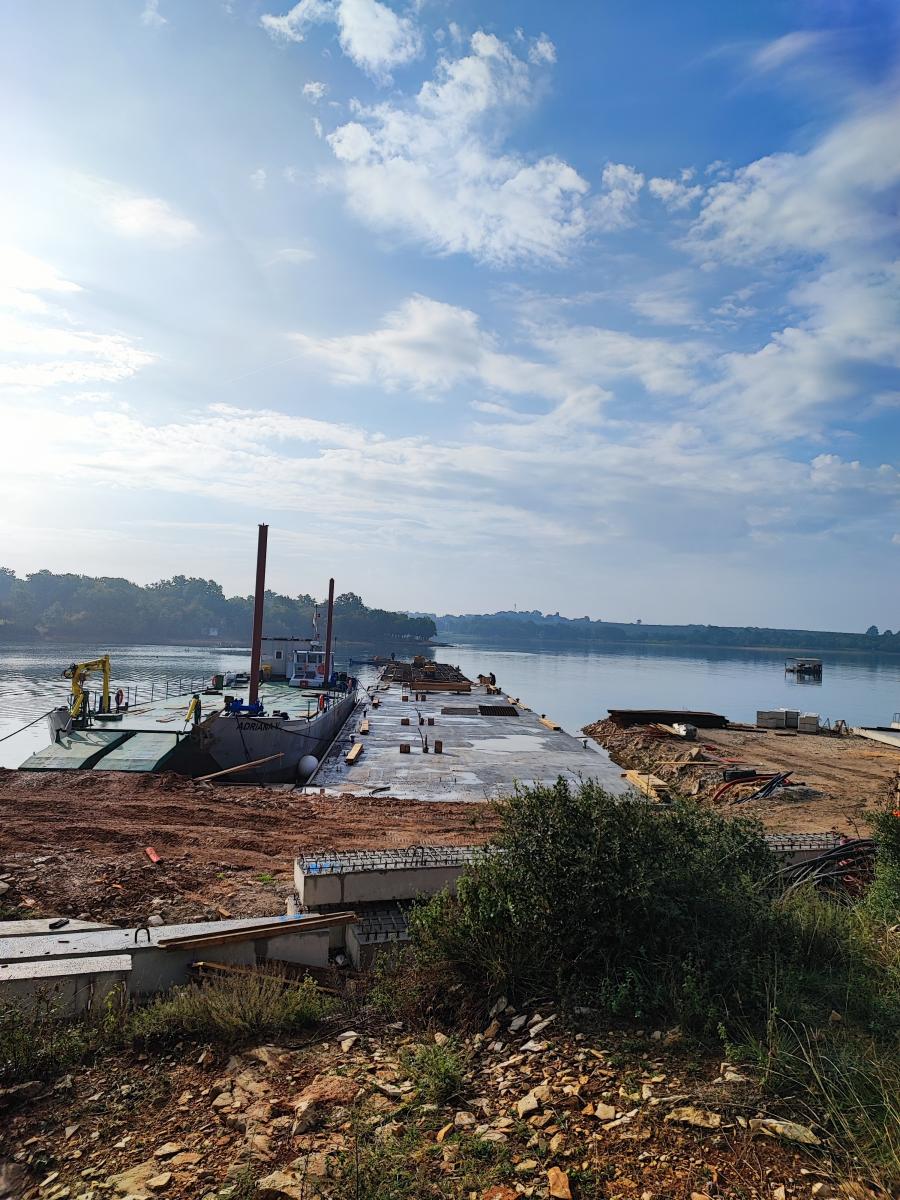

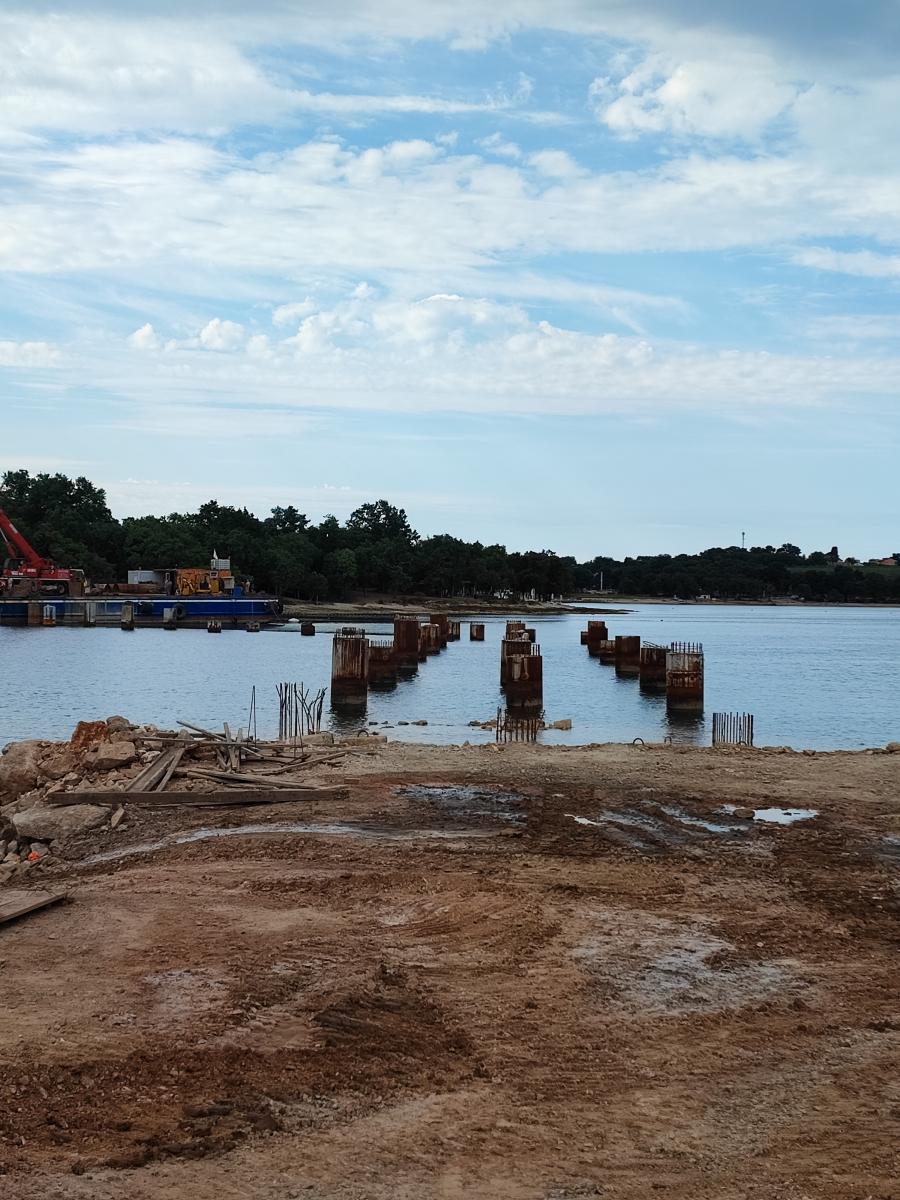

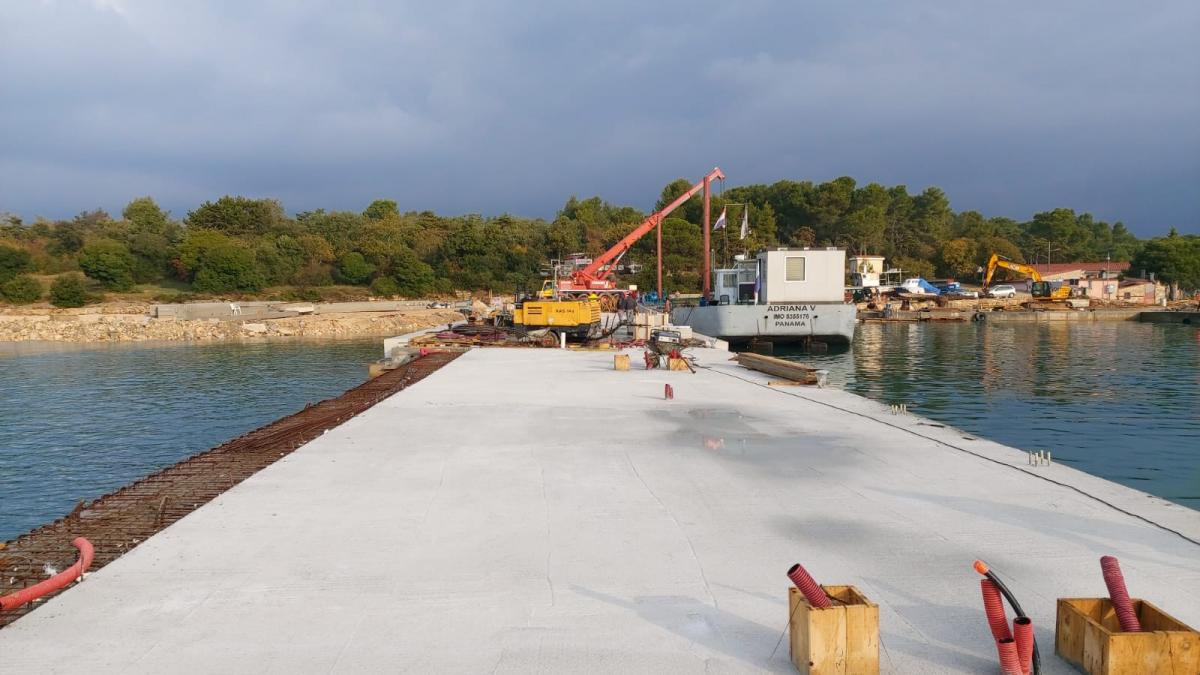

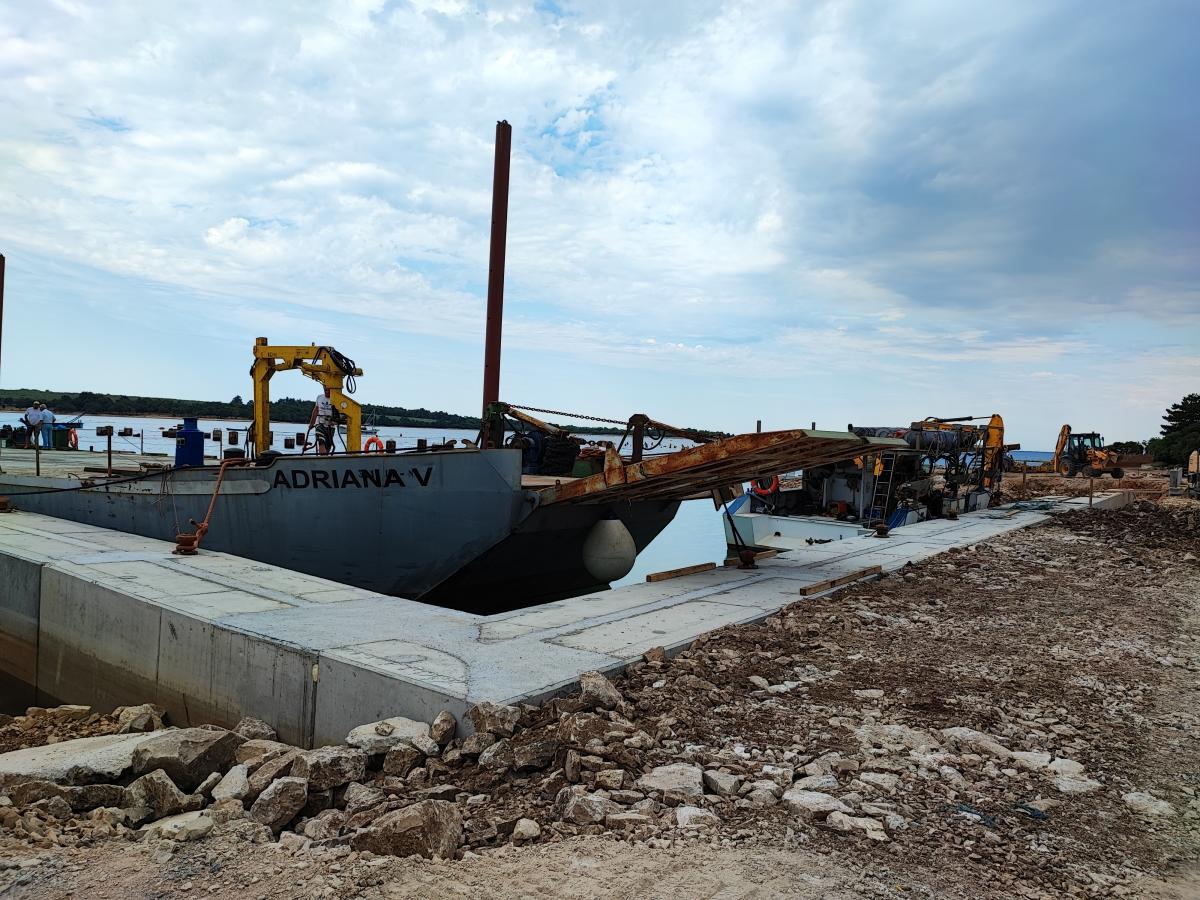

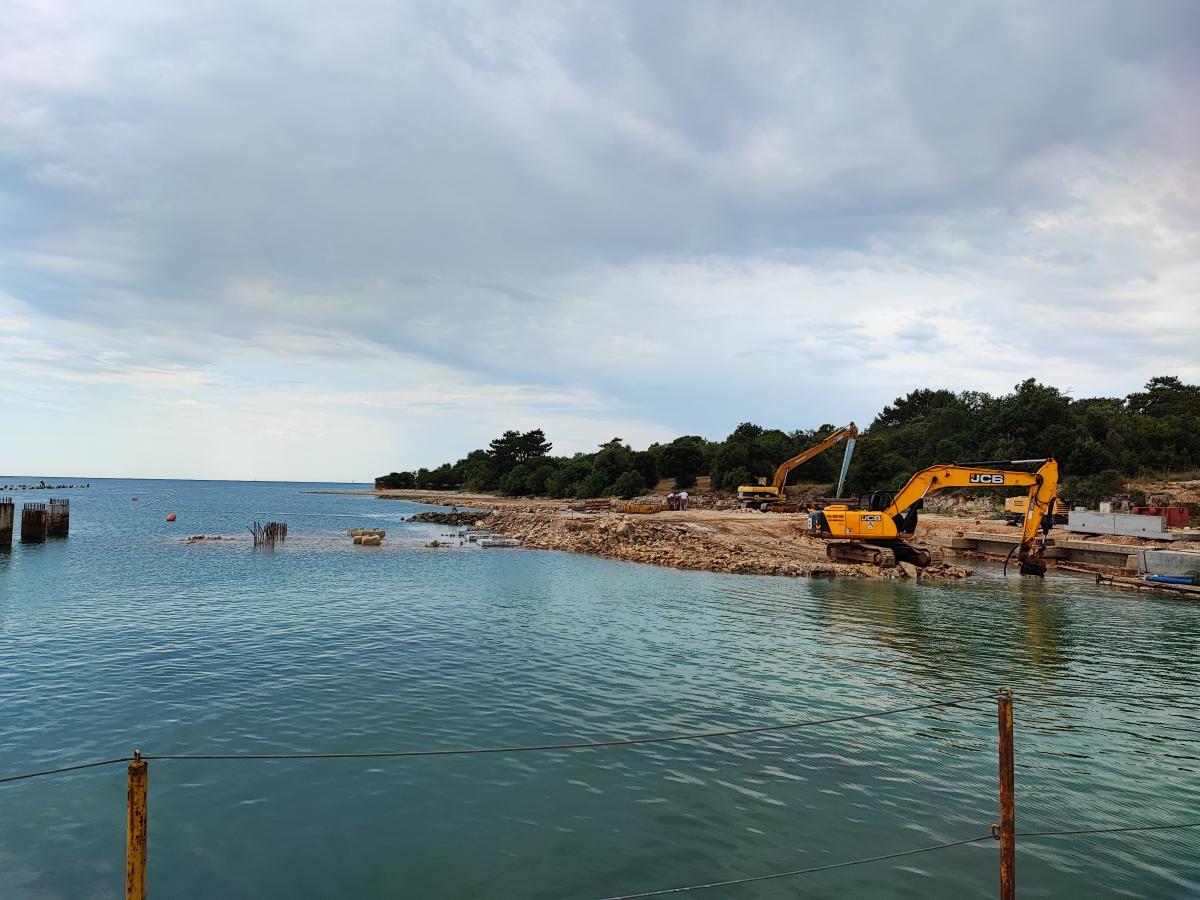

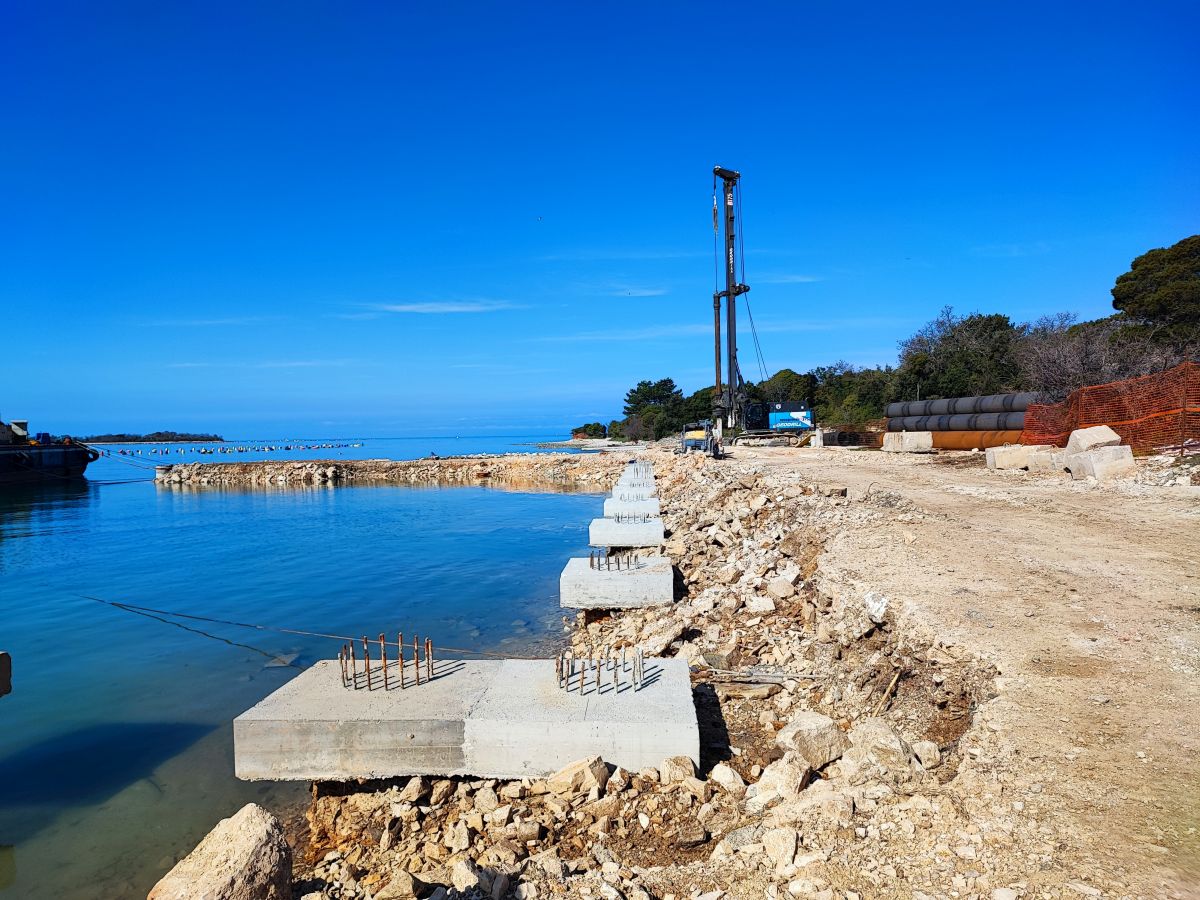

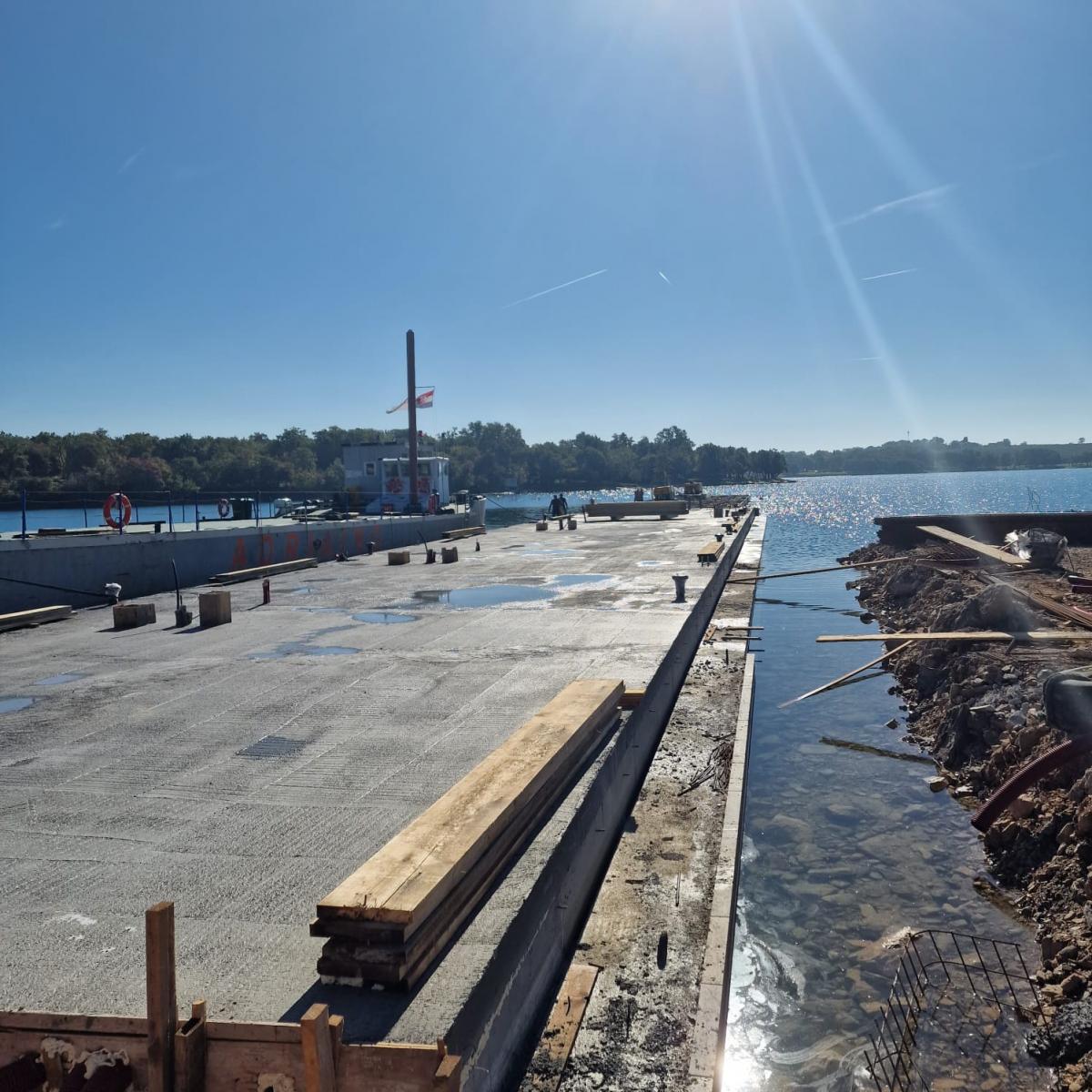

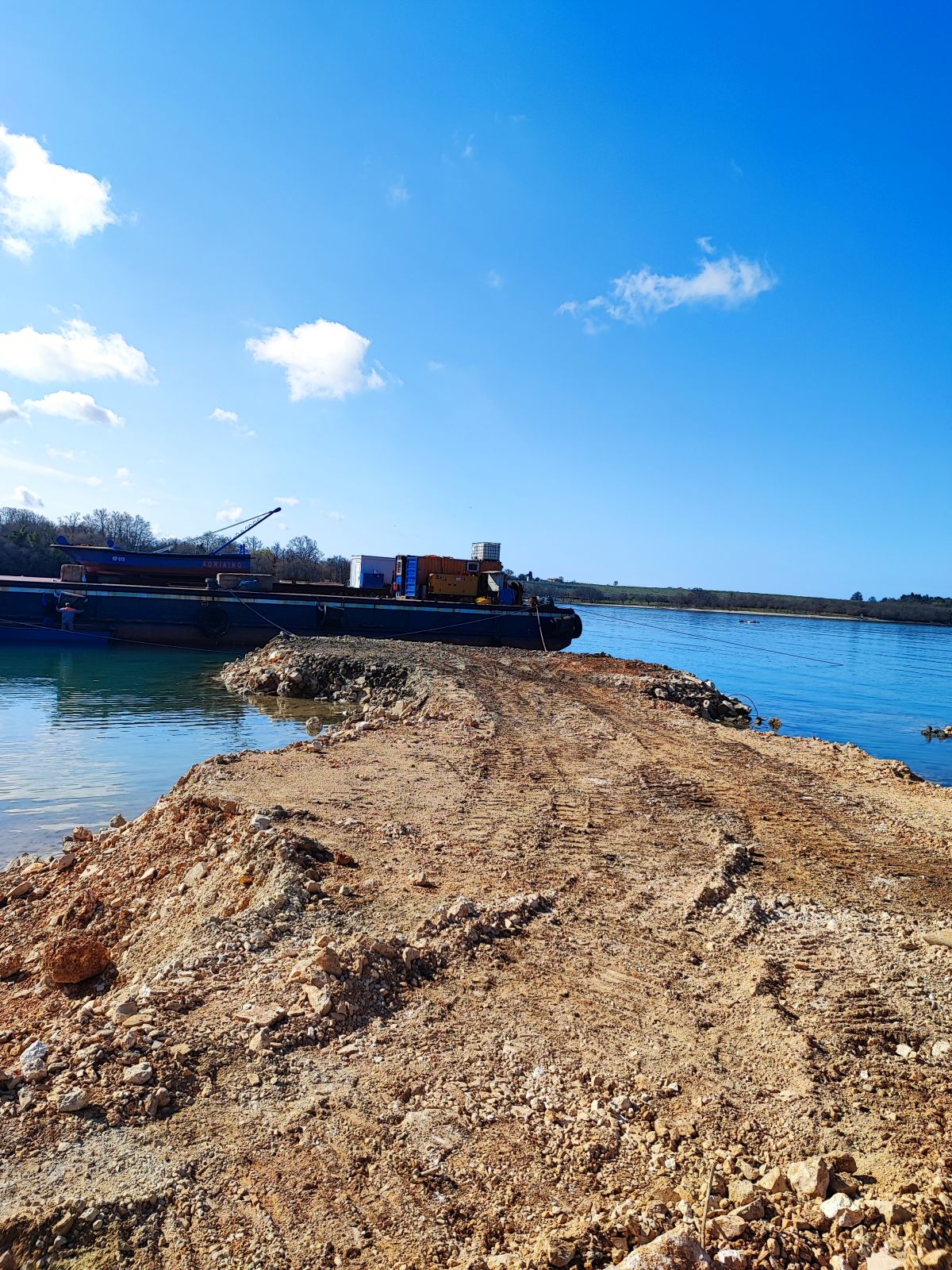

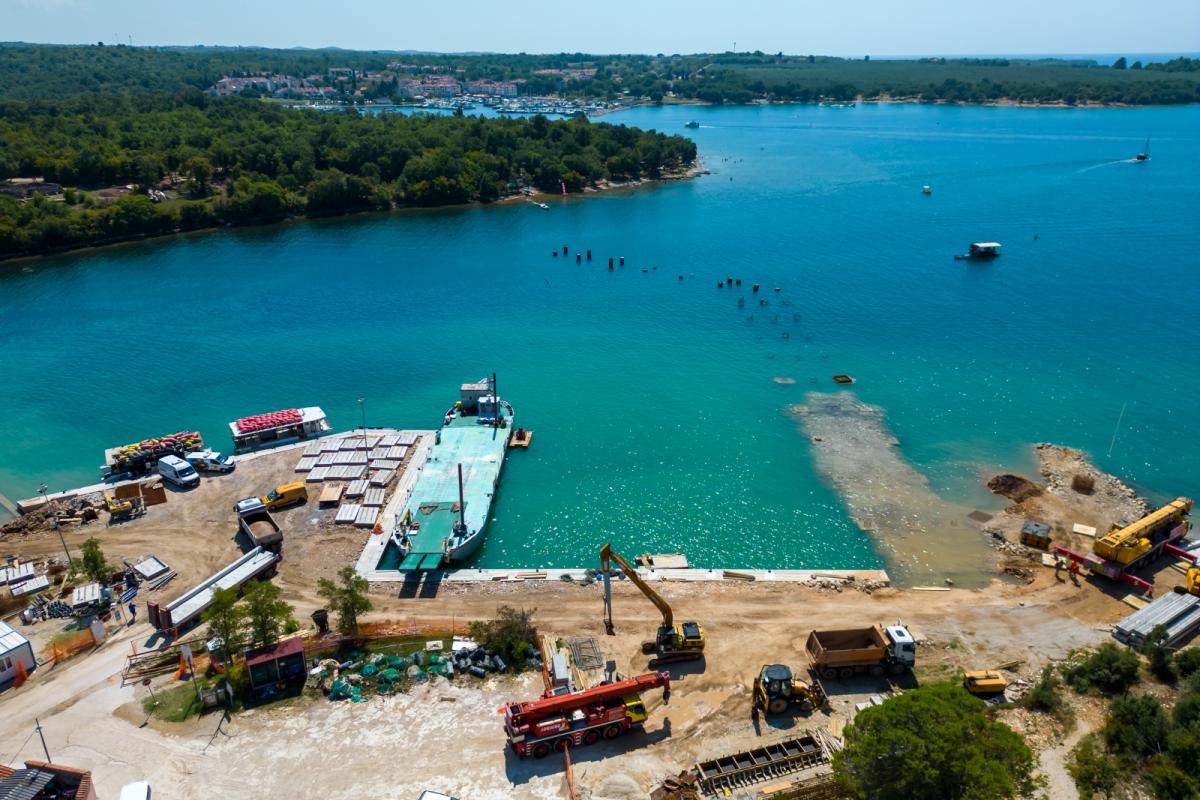

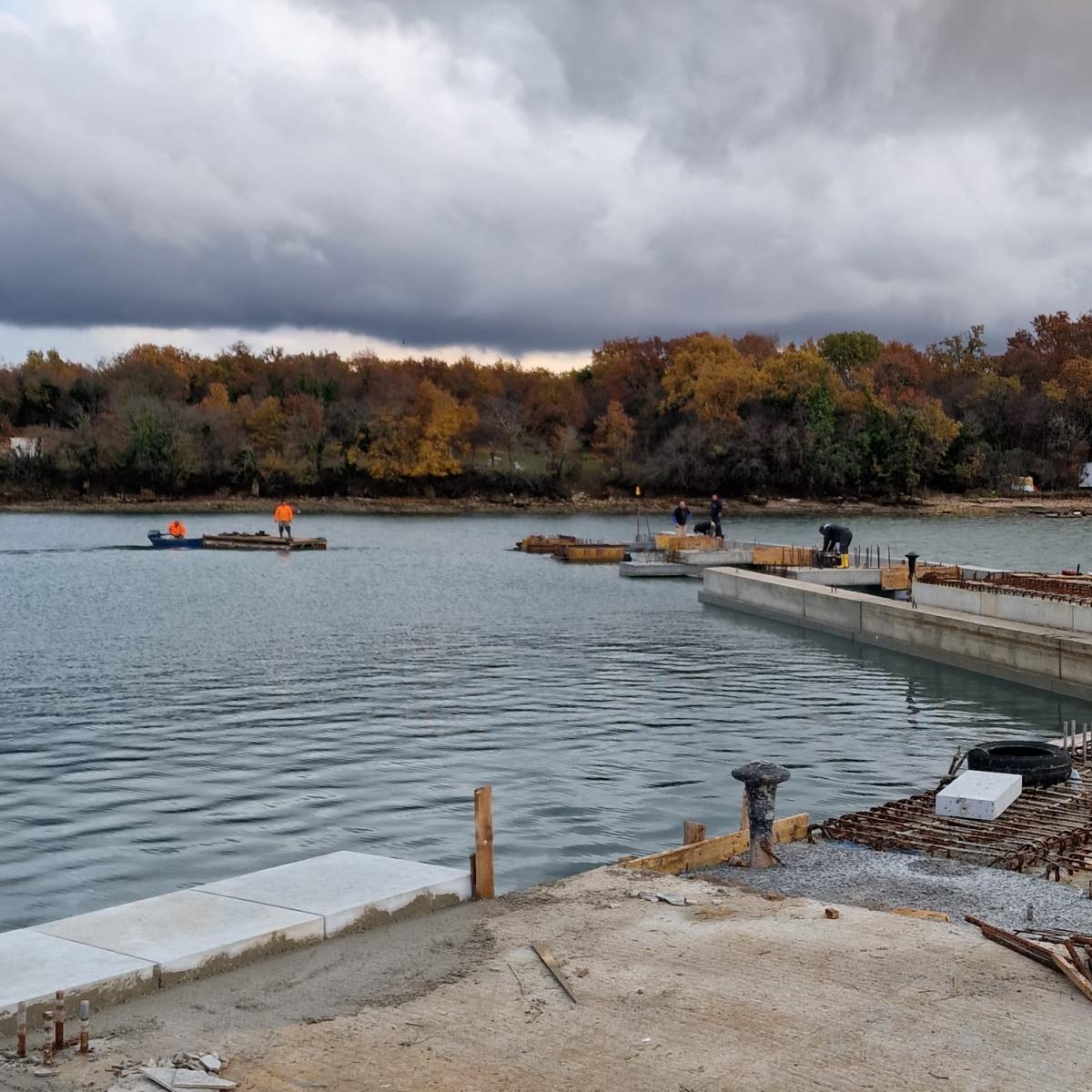

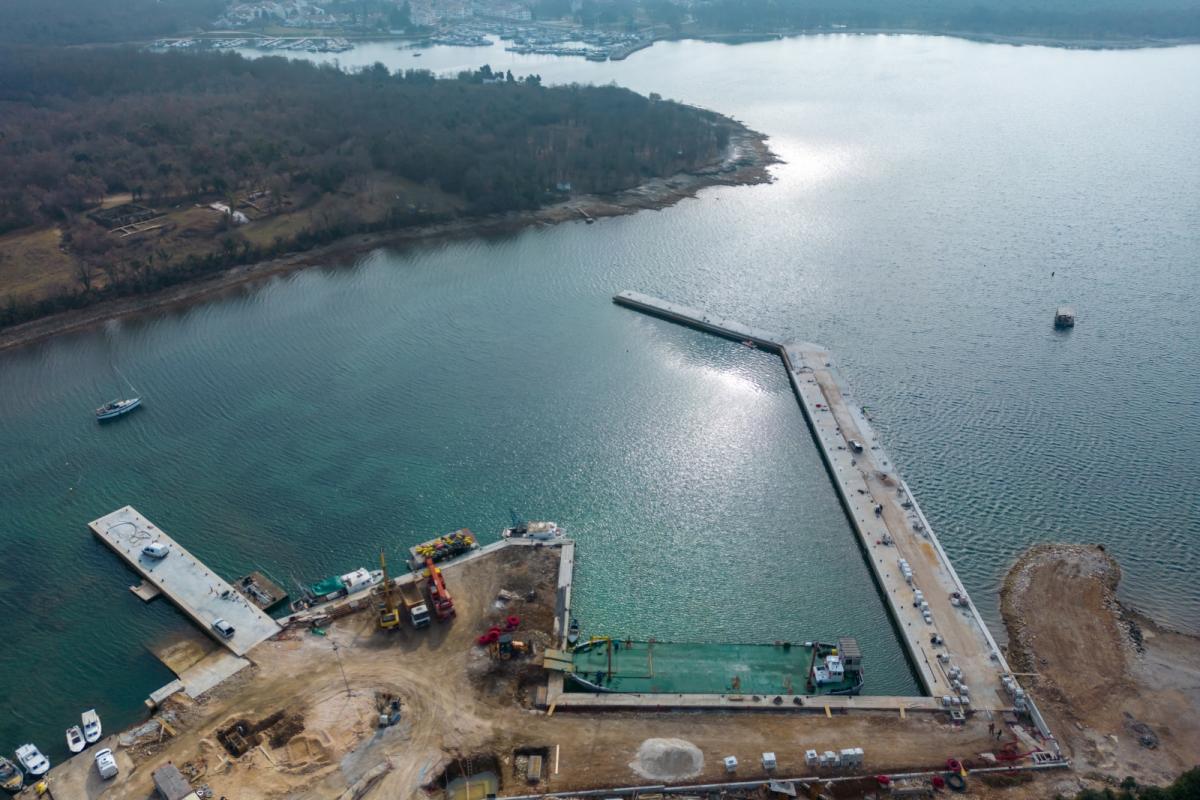

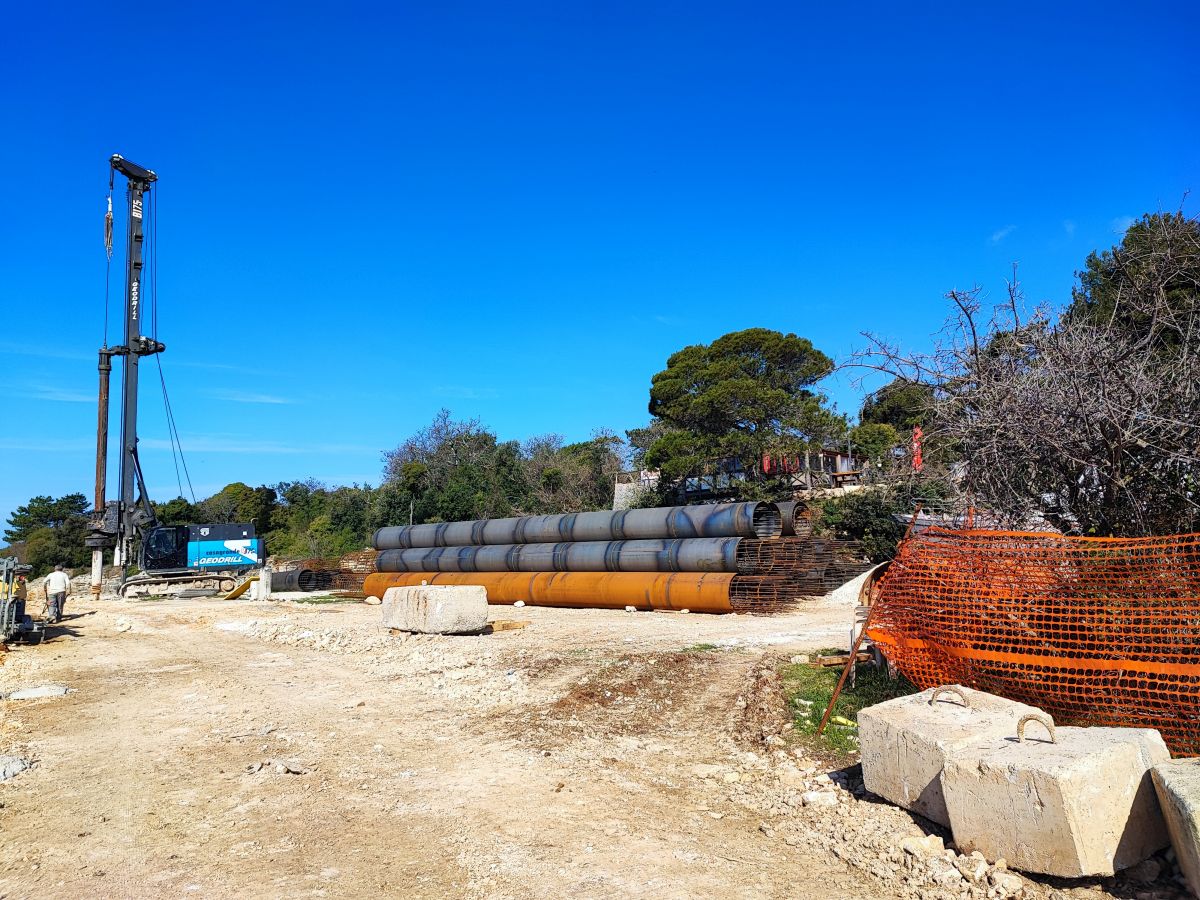

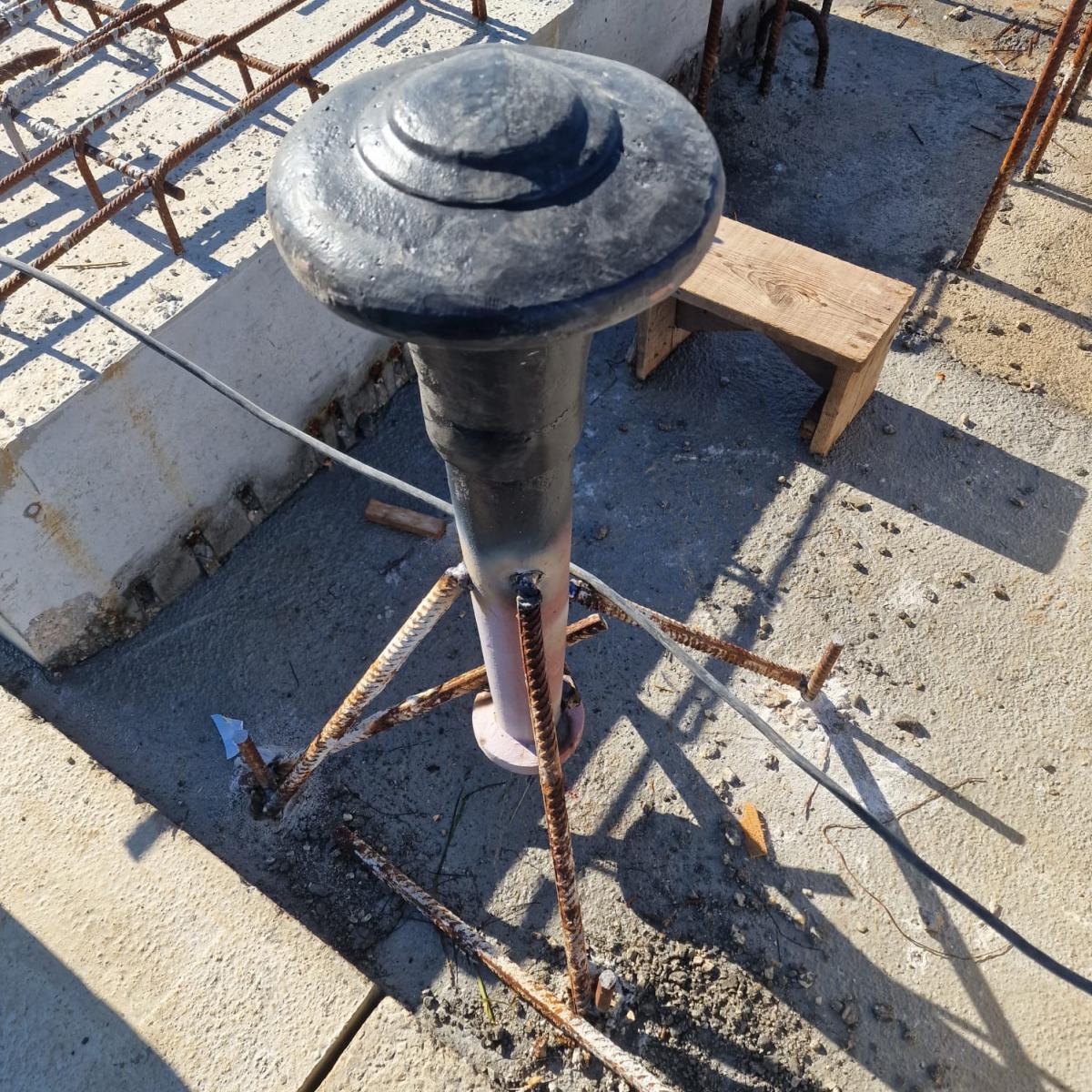

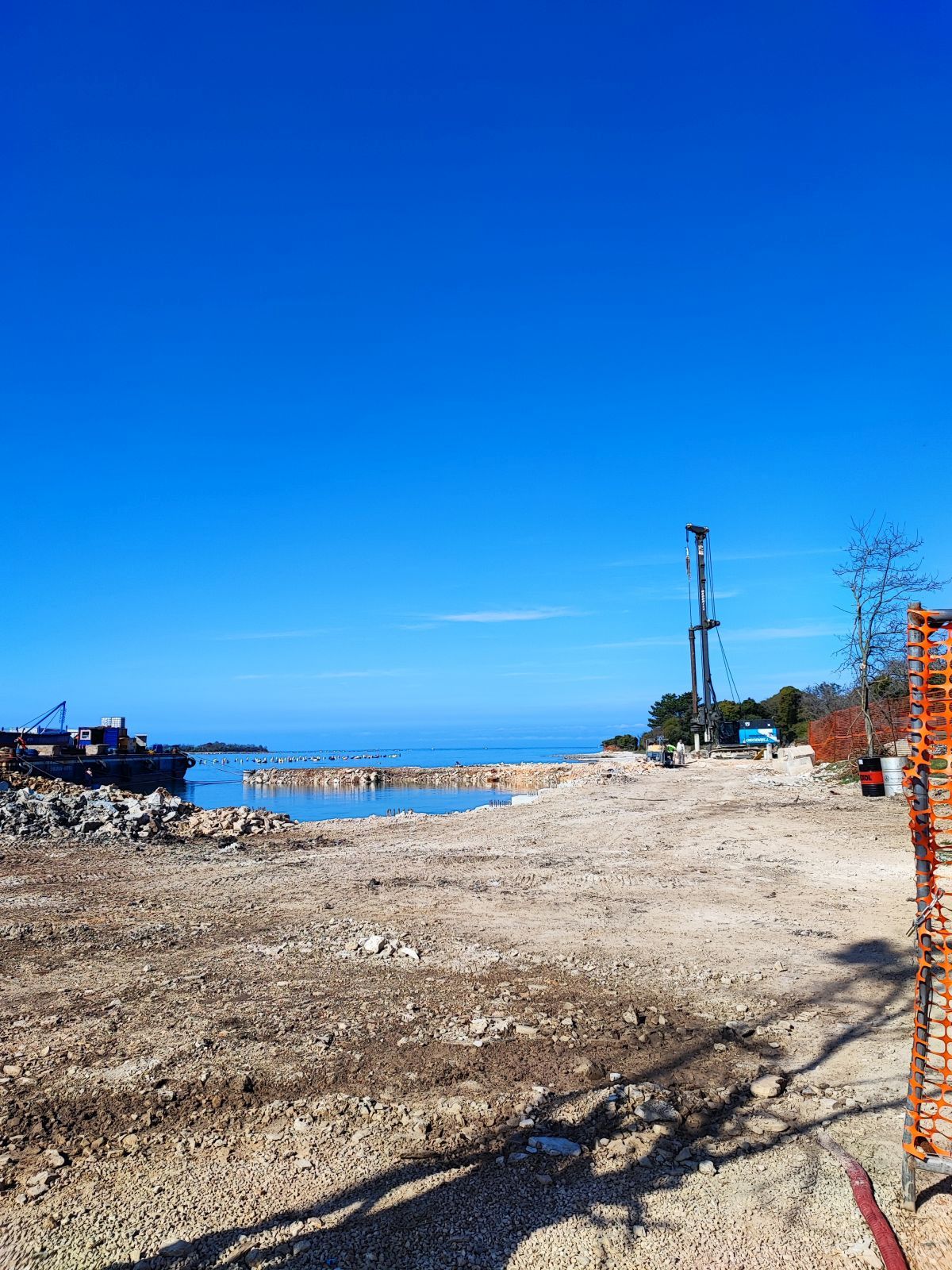

Uvođenjem u posao izvođača dana 03.02.2022. godine službeno je započeta izgradnja ribarskog dijela luke otovrene za javni promet Santa Marina s predviđenim krajnim rokom od 12 mjeseci.

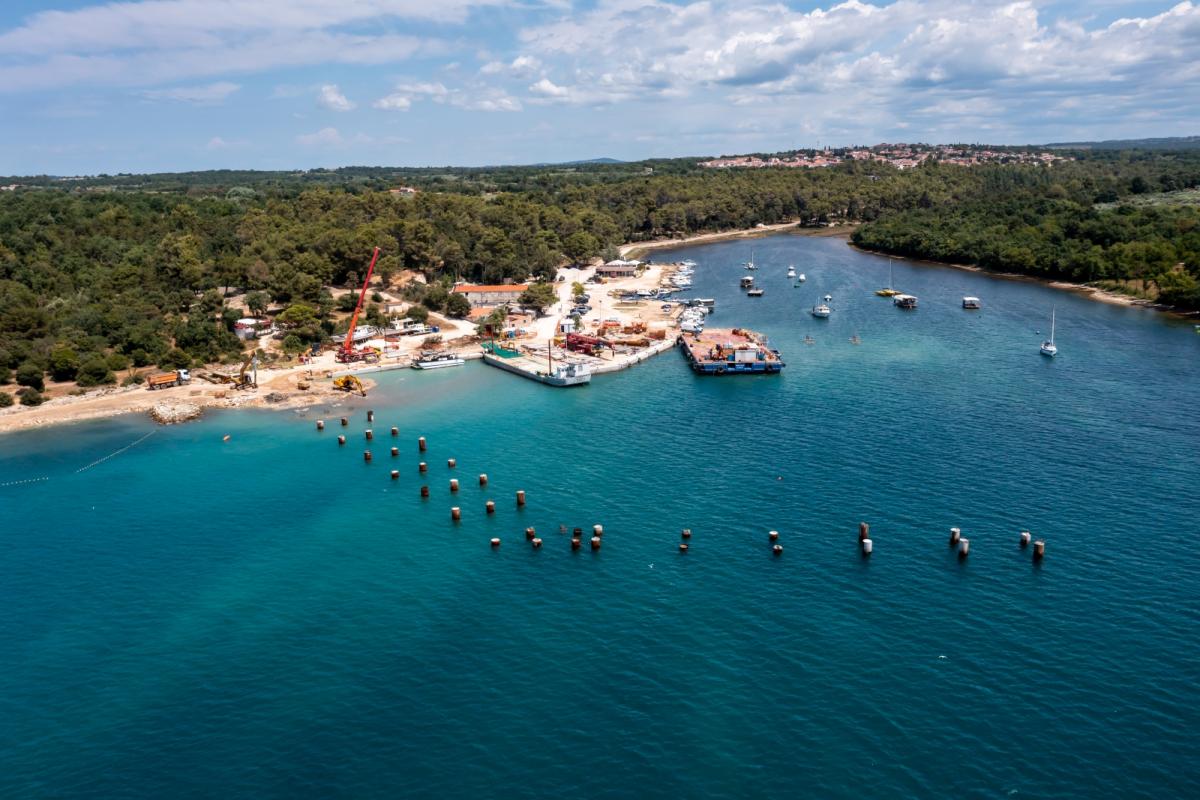

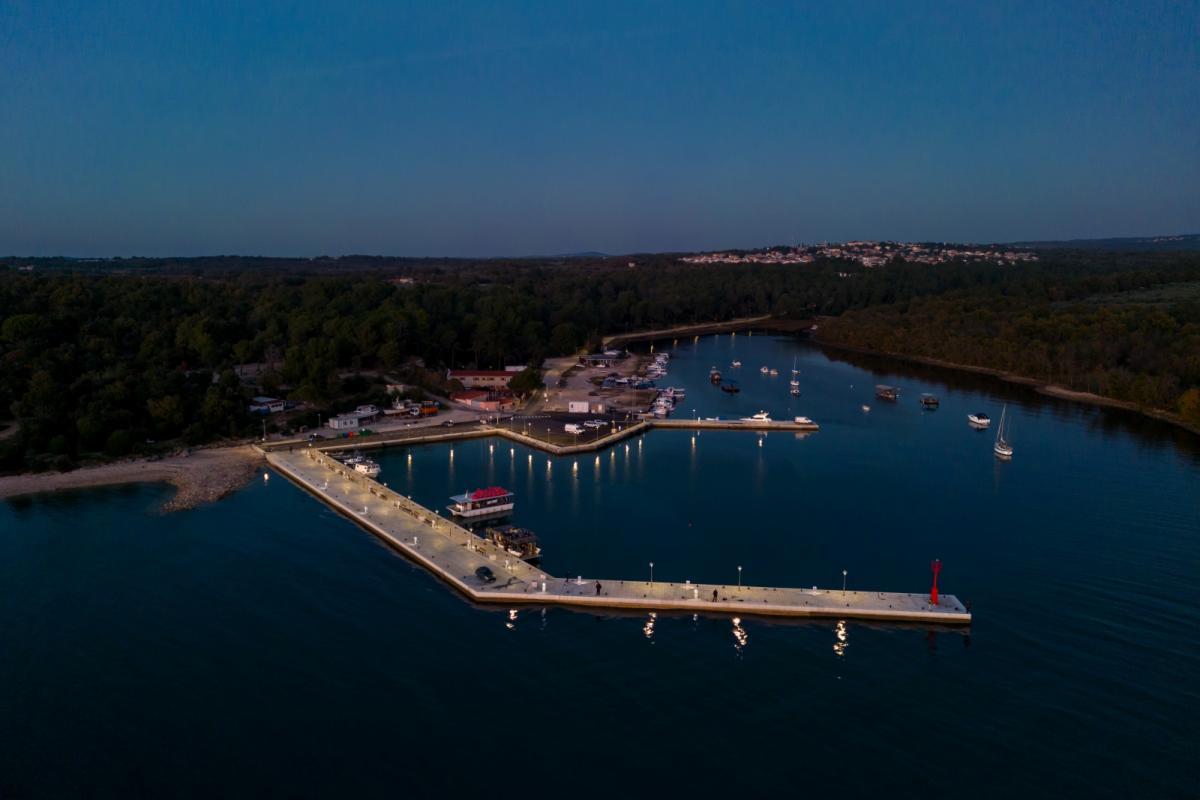

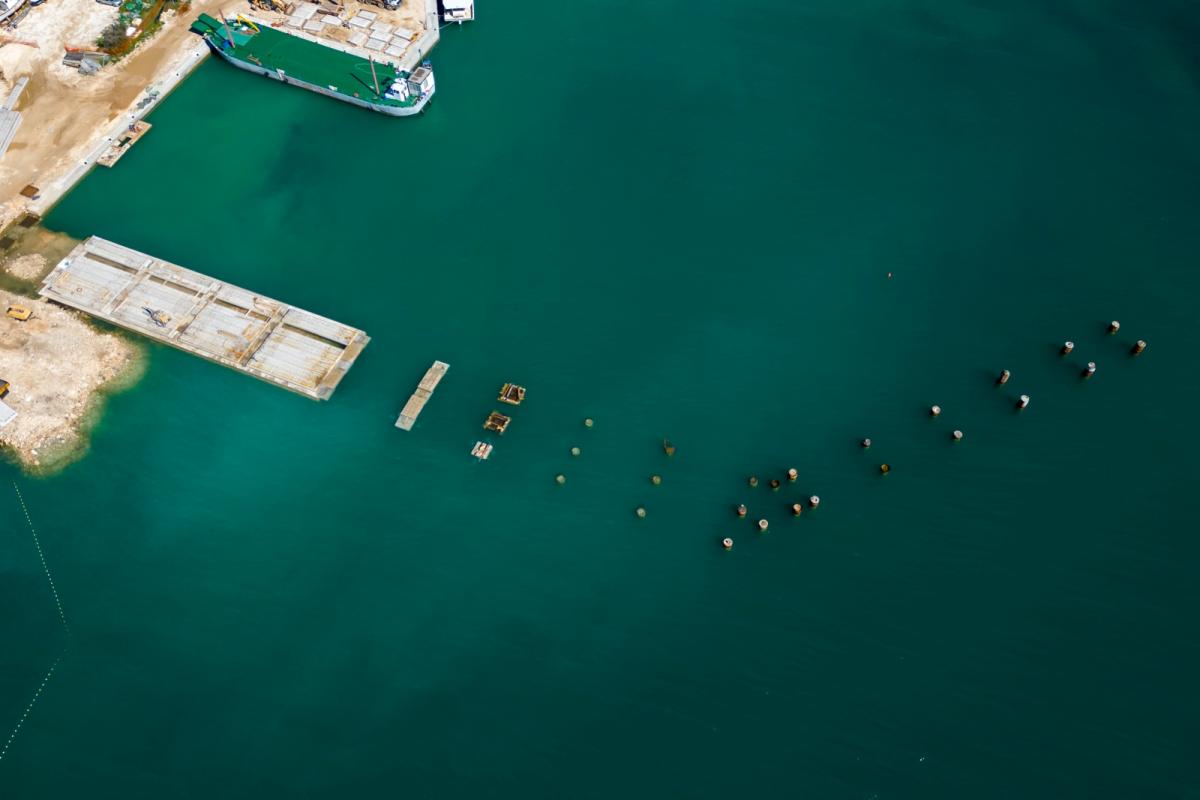

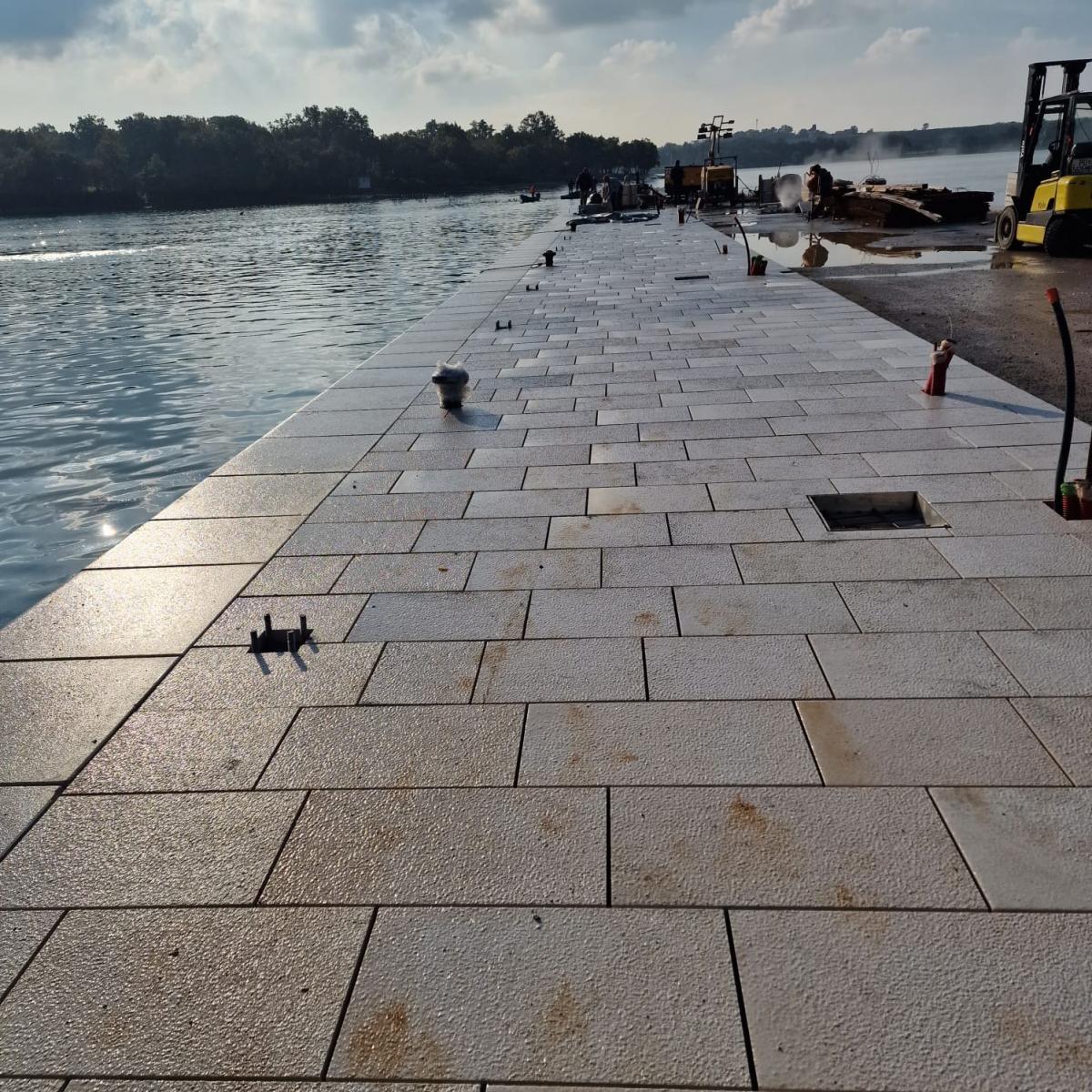

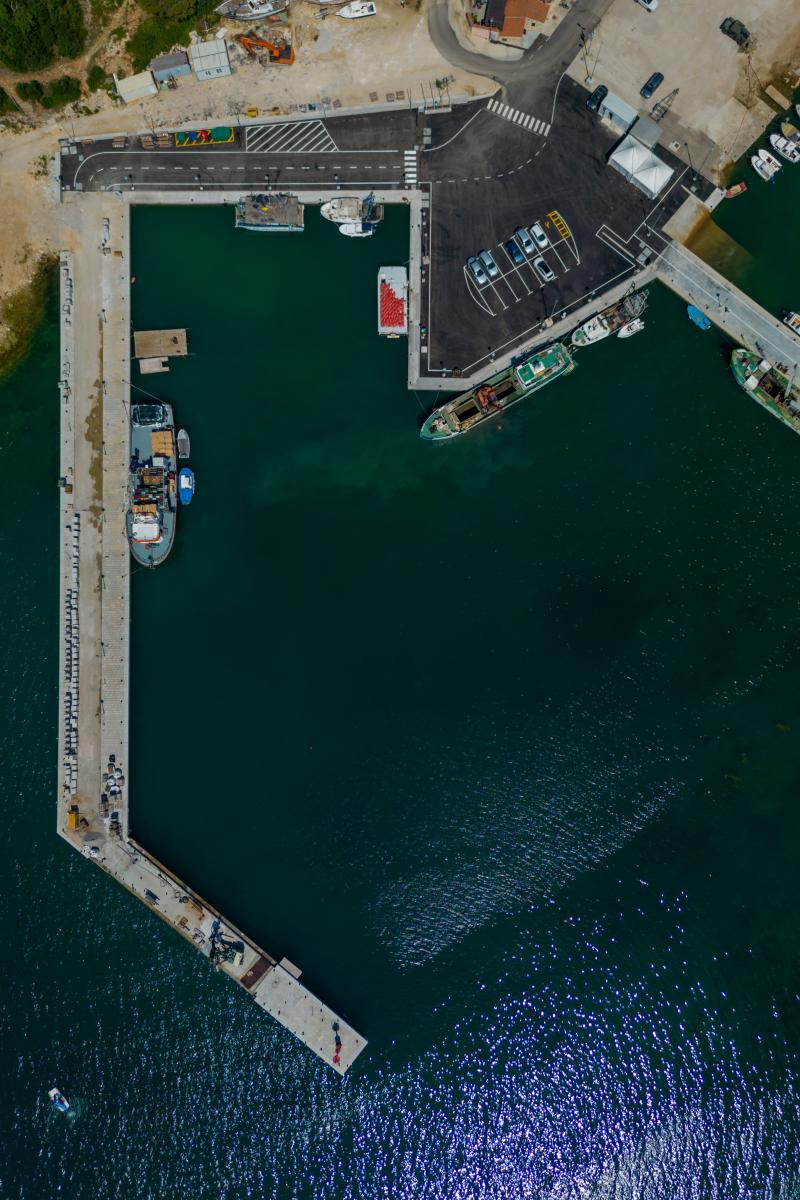

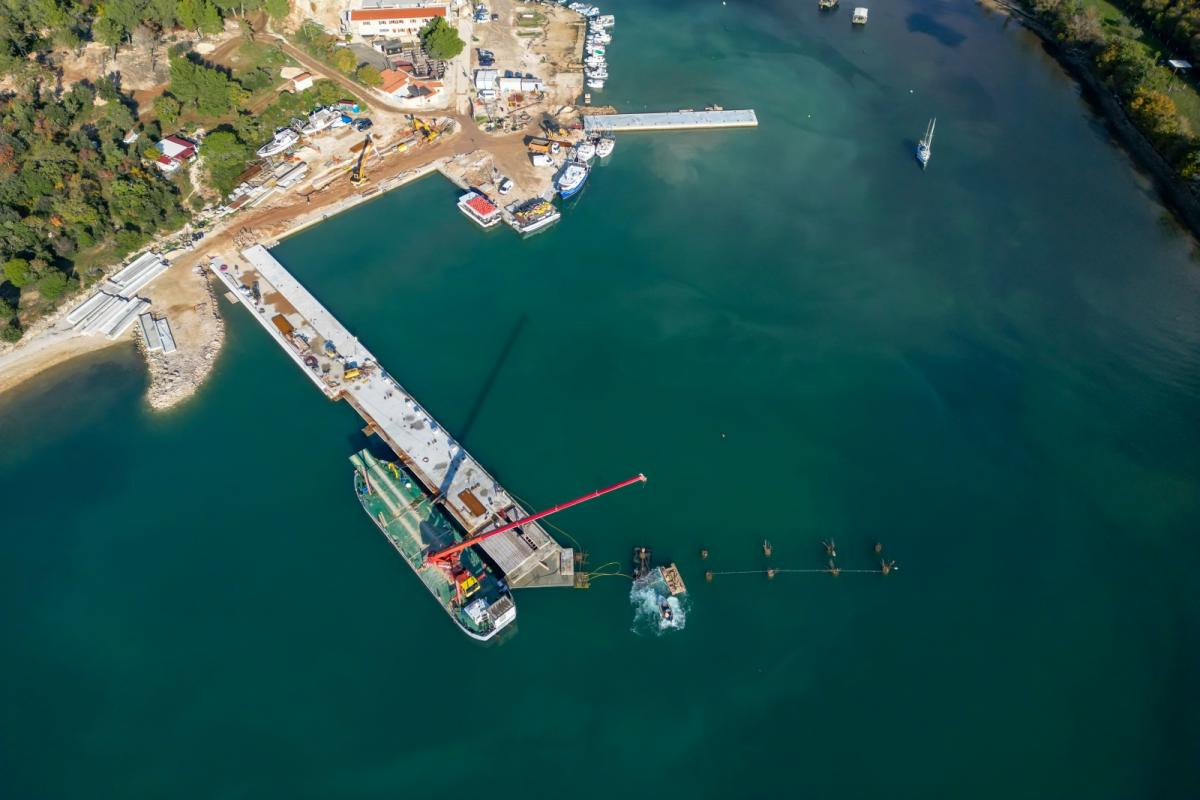

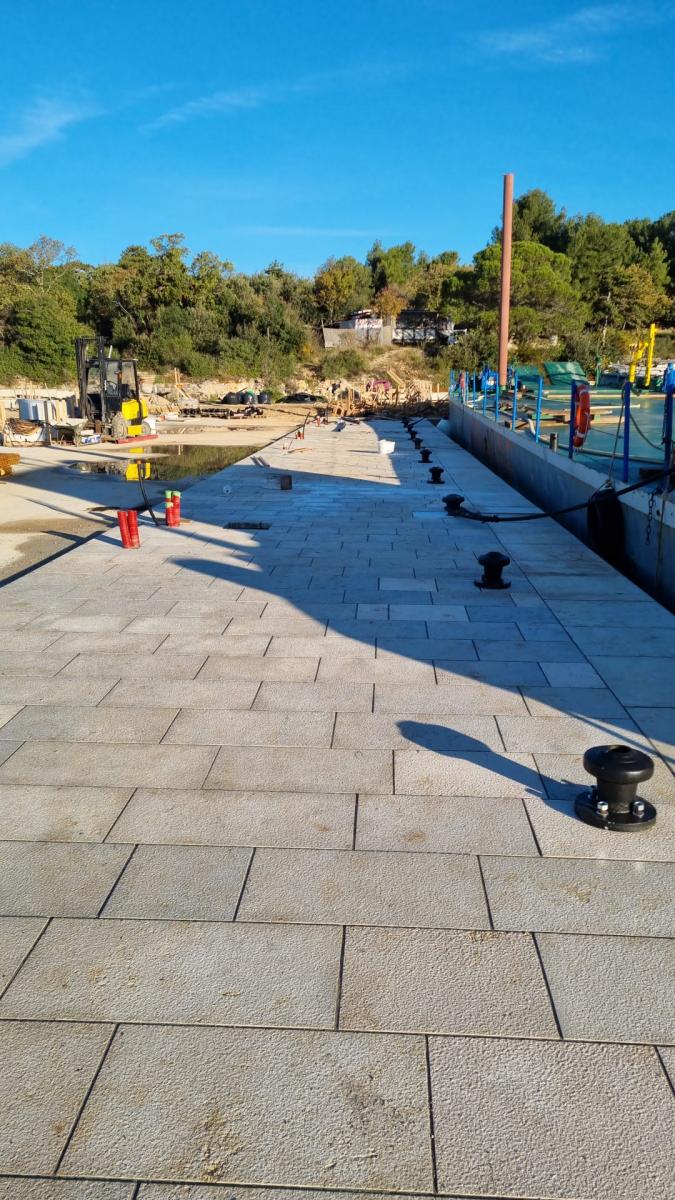

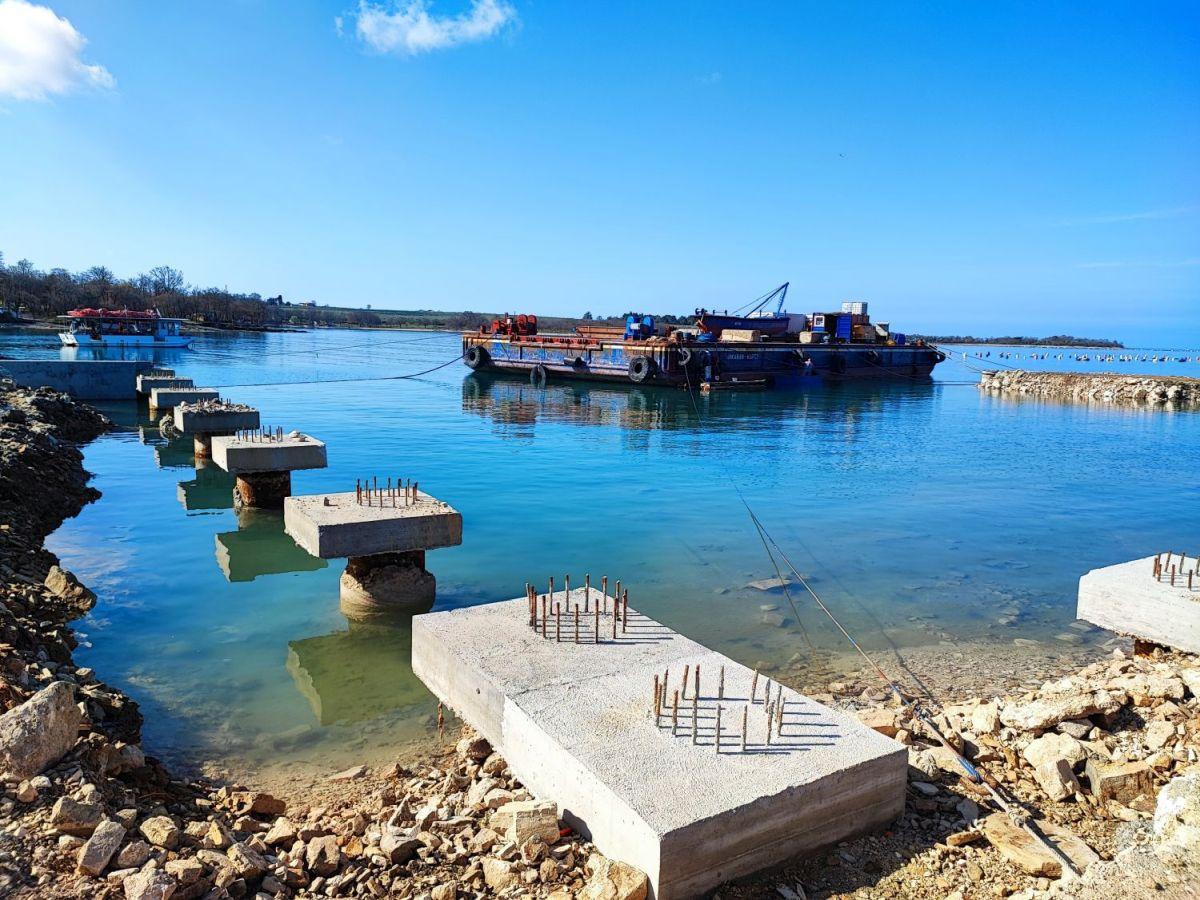

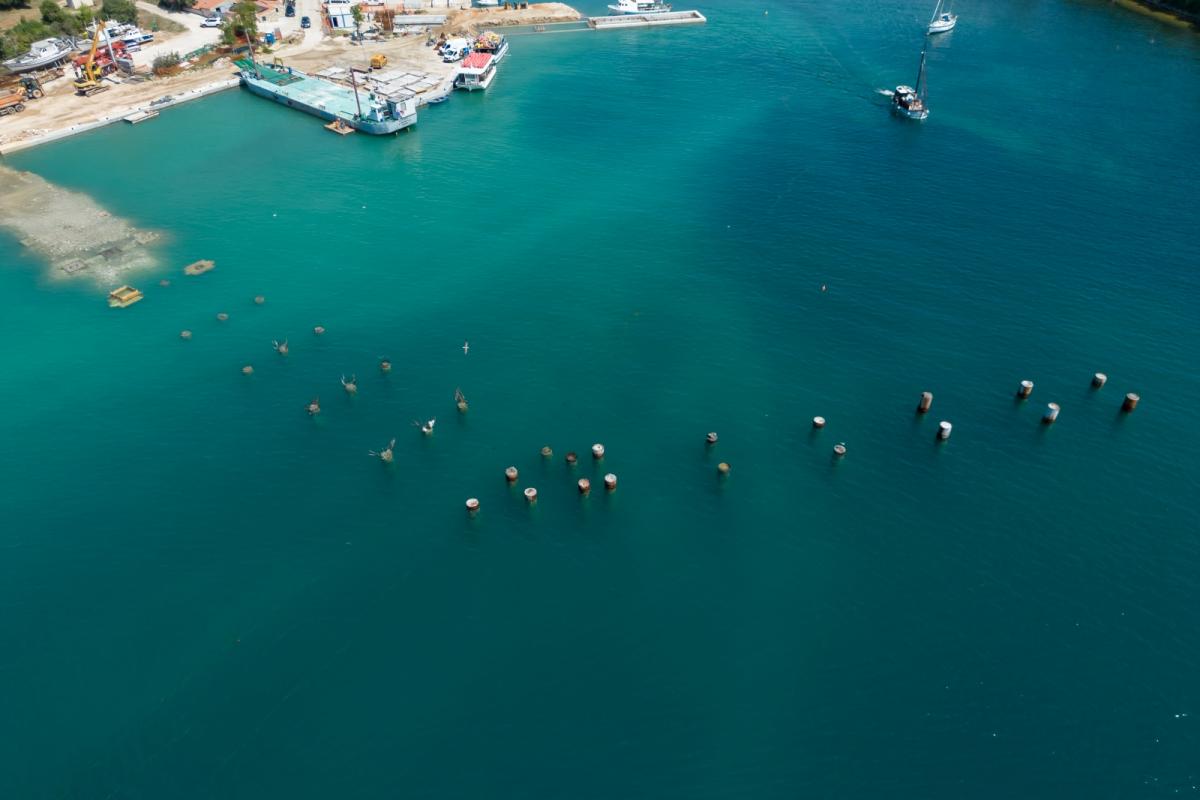

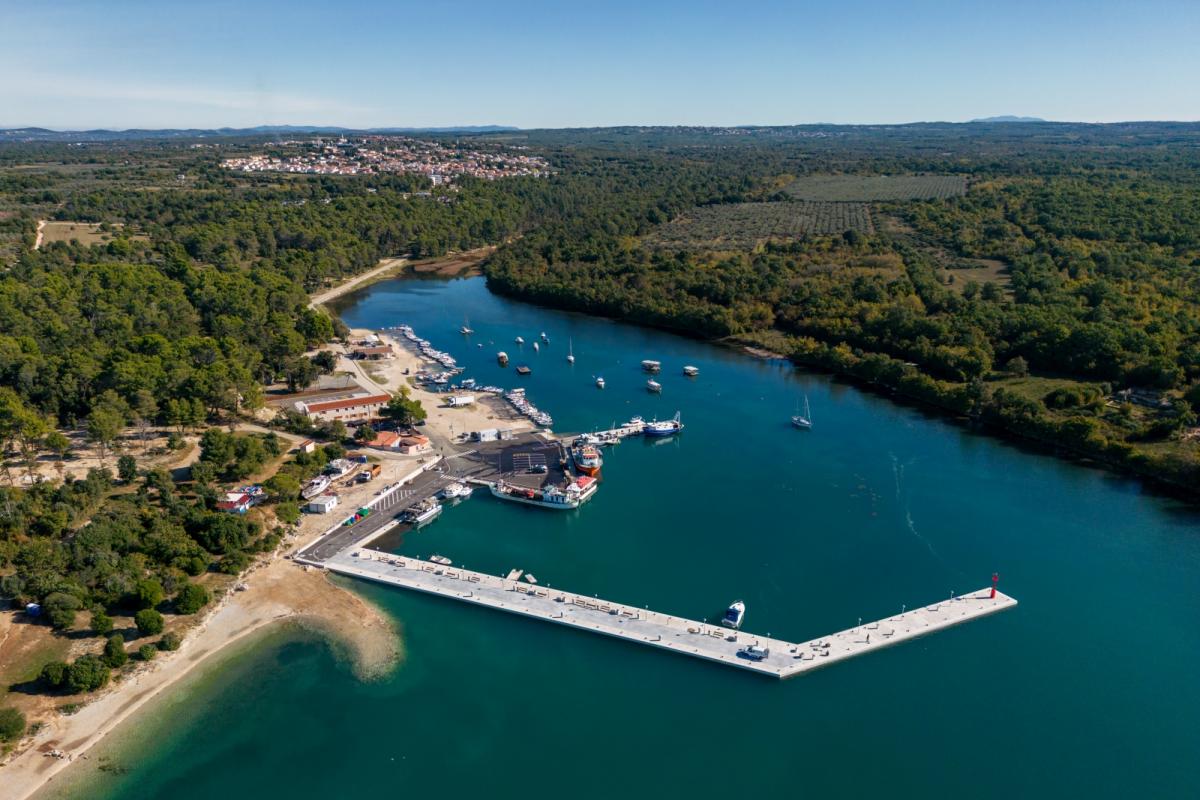

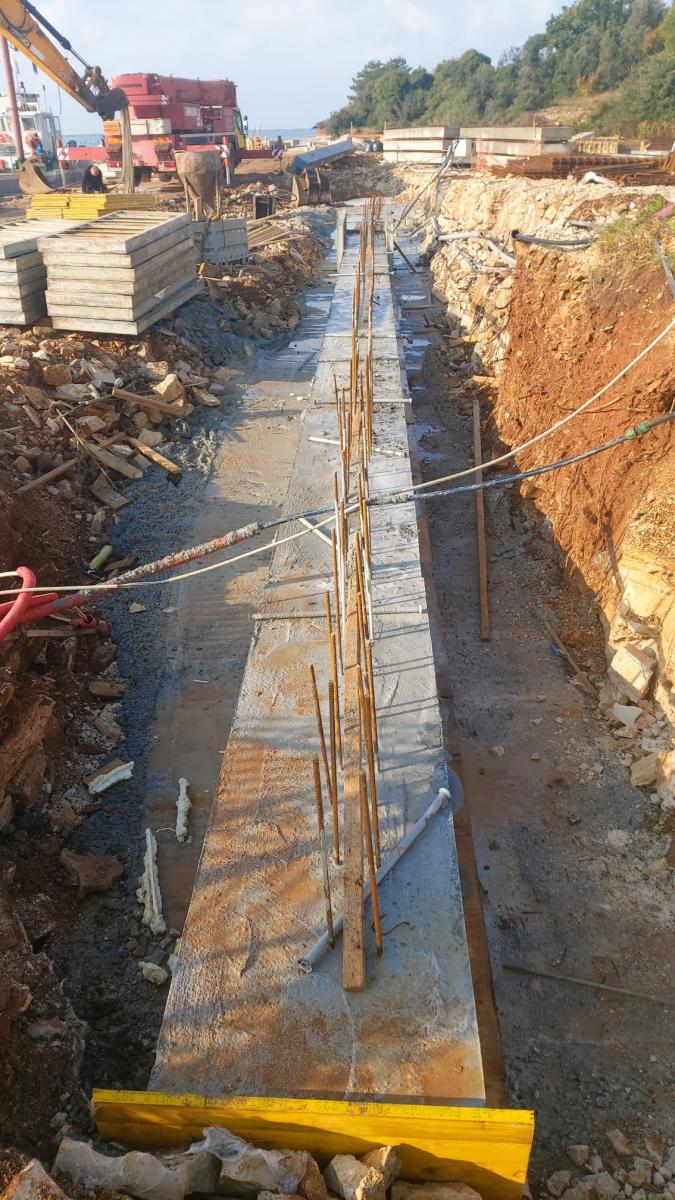

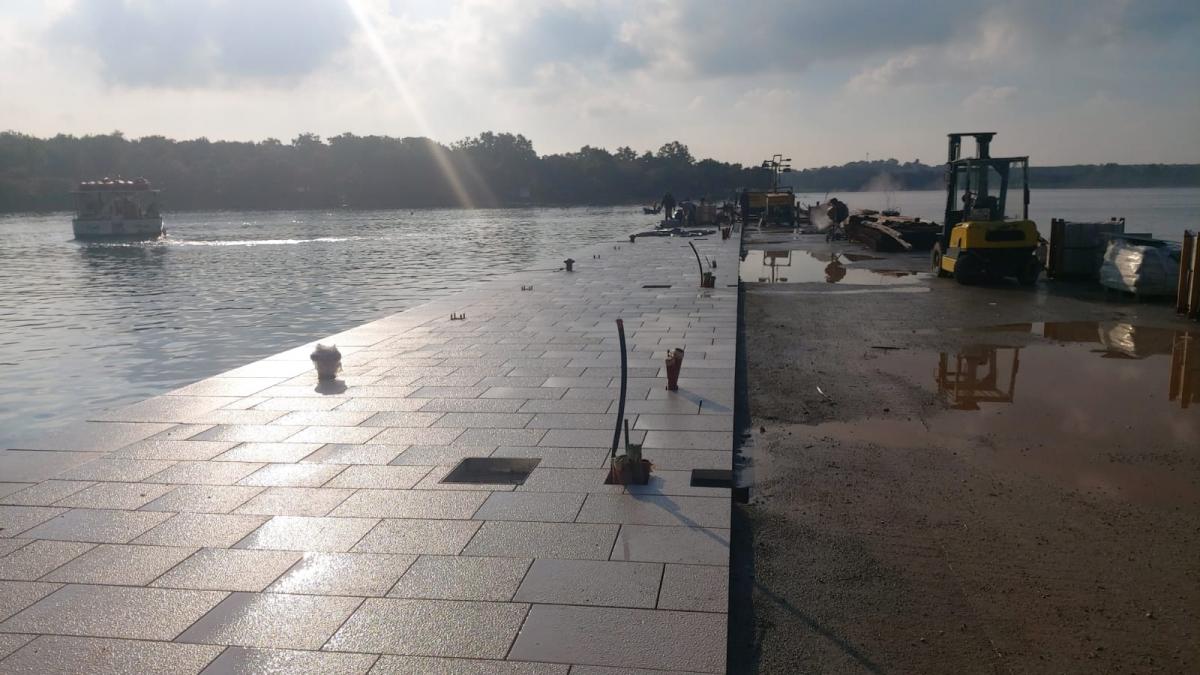

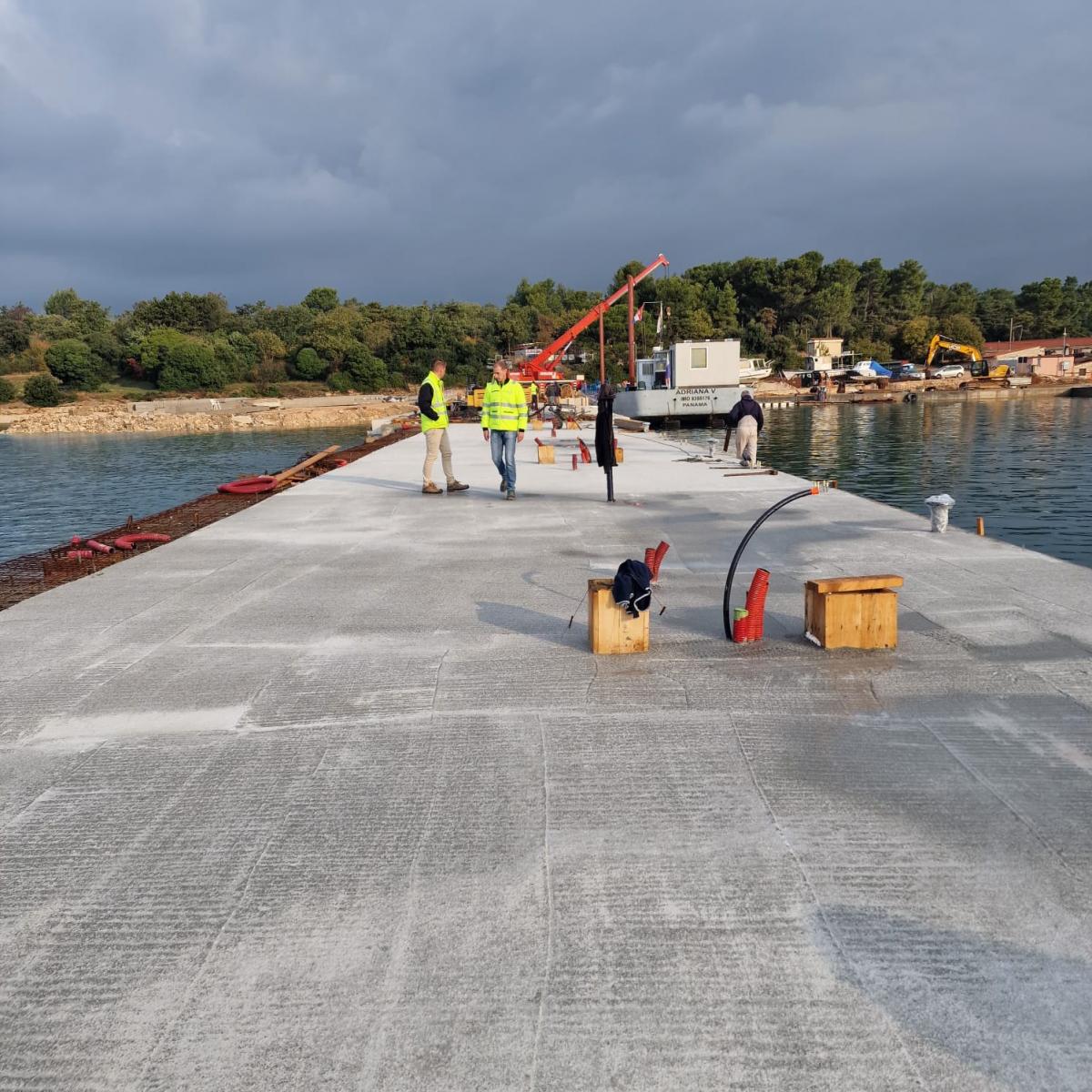

Radovi teku sukladno predviđenom terminskom planu i bez poteškoća.
